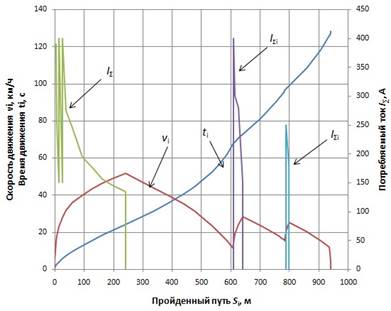

Рисунок 10 – Кривые движения троллейбуса по перегону в прямом направлении, зависимость потребляемого тока от пройденного пути.
Кривые движения подвижного состава в обратном направлении по заданному перегону строятся графическим способом по методу Министерства путей cообщения (МПС).
Первой строят кривую скорости v(S), а затем кривую времени хода t(S) и потребляемого тока I∑(S). Для построения кривых скорости v(S) и времени t(S) сначала выбираем масштабы скорости mv = 1 мм/(км/ч), пути ms = 0,1 мм/м и времени mt = 1 мм/с.
Масштаб удельных сил действующих на подвижной состав mf, мм/(Н/кН),рассчитывается по формуле
mf = ,
где mv – масштаб скорости, мм/(км/ч);
ms – масштаб пути, мм/м.
mf = мм/(Н/кН)
В масштабе вычерчивают диаграммы ускоряющих и замедляющих сил f0, wox и bто сл действующих на подвижной состав на прямом горизонтальном участке пути. Причём по оси абсцисс откладывают значения удельных сил, а по оси ординат скорость v.
Справа от диаграммы действующих сил с учётом выбранных масштабов строится кривая v(S). По оси ординат при построении кривой v(S) откладывается скорость, а по оси абсцисс путь. Рекомендуется при построении отступить от кривой bто сл до оси v на расстояние не менее Б, мм, которое вычисляется по формуле
Б =
где mt – масштаб времени, мм/с.
Б = мм.
Под осью S графически представляется профиль пути.
Алгоритм построения кривых движения графическим способом аналогичен расчётно-графическому способу. Задаваясь значениями приращения скорости Δvi на каждом i-том шаге построения по зависимостям удельных действующих сил определяется среднее значение силы fдср i. Приращения пути ΔSi на каждом шаге определяется графическим способом. Кривые движения ПС представлены в приложении А.
